Después de la construcción del pegamento reforzado, ¿cuánto tiempo se tarda en curar antes de que se pueda ext​raer?

Sep. 19, 2018

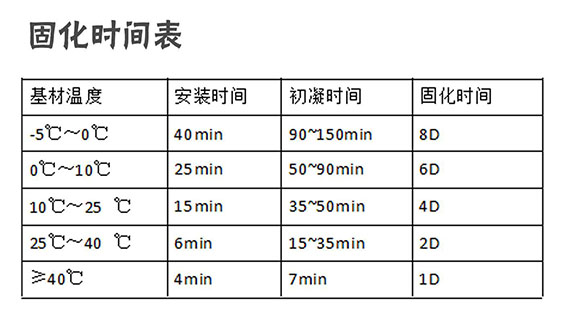

Muchos clientes piden el tiempo de curado del pegamento reforzado después de plantar las barras o tornillos de acero, porque quieren hacer la prueba de tracción, pero ¿saben que el tiempo de curado del pegamento reforzado tiene una relación directa con la temperatura? Cuanto más alta es la temperatura, más rápido es el curado. Cuanto menor es la temperatura, más lento es el curado. La siguiente imagen es el tiempo de curado del adhesivo reforzado de Mankate. Puedes compararlo con otros.

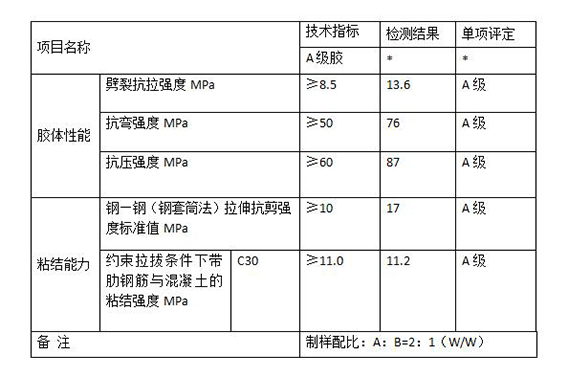

En general, el pegamento de la barra de siembra tiene una fórmula de verano y una fórmula de invierno. Cuando se utiliza, el pegamento de la fórmula de invierno no debe utilizarse en el verano, porque la temperatura del verano es demasiado alta para la cola de fórmula de invierno, y el curado es rápido. El pegamento de verano no se usa en el invierno. El curado es lento y el pegamento se vuelve muy espeso y difícil de remover. Por supuesto, el índice de rendimiento del pegamento reforzado también es muy importante, y es necesario para cumplir con los requisitos técnicos del pegamento de grado A de la norma GB50367-2013. Puede consultar la siguiente imagen:




¿Cuáles son las áreas de aplicación de pegamento reforzado?


1. implantación de barra de acero en columna: extensión de columna, extensión de columna estructural, columna oscura de pared de cortante, refuerzo de área de sección transversal ampliada de columna.


2, el refuerzo del orificio a llenar: conexión del piso u orificio, conexión a la pared u orificio, orificio de construcción, equipo u orificio de la tubería, orificio de la escalera.


3. nuevo refuerzo de pared: refuerzo de pared de cizallamiento, refuerzo de tracción de pared relleno, conexión de pared continua subterránea, conexión de pared de retención, pared de la piscina.


4. barras de acero inclinadas recientemente agregadas: escaleras de mano, escaleras de caracol, rampas subterráneas, tableros de almacenamiento.


5, estructura de acero en voladizo: viga en voladizo, tablero en voladizo, balcón, plataforma de pasarela de la escalera.


6, la conexión de acero de la estructura recién agregada: viga estructural, tablero estructural, base estructural.


7. conexión de la estructura de la ingeniería del túnel: pared continua subterránea, alcantarilla, túnel.


8. refuerzo y reconstrucción de puentes y carreteras: refuerzo de puentes ferroviarios, puentes de autopistas, autopistas y pistas.
